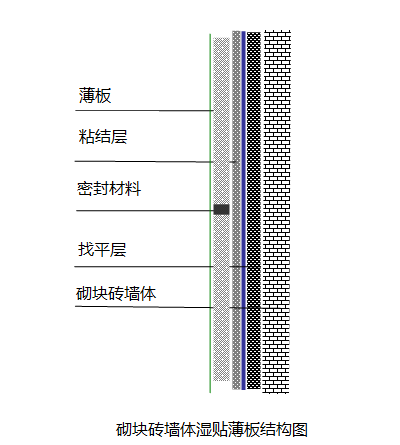

一、外墙薄板安装体系的结构如下图示:
二、施工流程

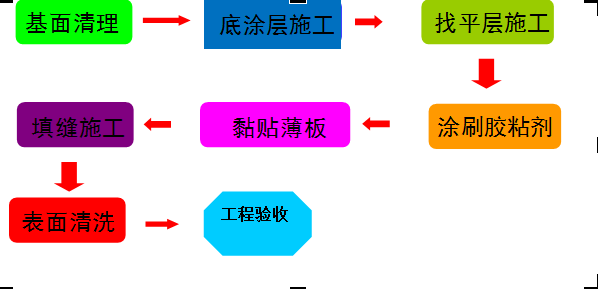

施工步骤如下图所示
粘结层施工技术要点
1、 使用材料:雷帝L3642+L315-LP
2、 产品包装:L3642:20L/桶
L315-LP:25公斤/袋
3、 材料储存:干燥、阴凉条件下,储存温度0℃-43℃。
4、 近似涂布面积:每吨L3642+L315粘结剂可施工面积约100m2(粘结剂厚度6mm)
5、 施工工艺为:
表面润湿→弹线→粘结剂调制→薄板背面清理→墙面粘结剂施工→薄板背涂→薄板粘贴→缝隙及平整度和垂直度调整→表面清洁。
6、 施工环境:施工期间及完工后24小时内的环境温度必须介于10℃-32℃之间;
7、 施工工具准备:
机具名称 |
规格 |
用途 |
羊毛刷 |
|
清理表面 |
海绵块 |
|
润湿表面 |
钢卷尺 |
5M |
测量尺寸 |
皮卷尺 |
30M |
测量尺寸 |
粉袋 |
|
弹线 |
粉笔 |
|
标识 |
切割机 |
花岗岩锯片 |
切割花岗岩 |

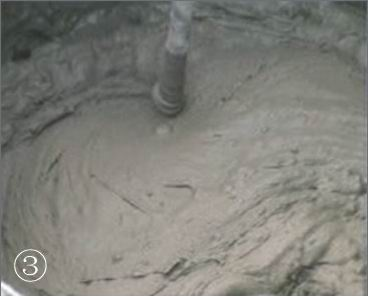

电动搅拌器 |
转速300PPM以下 |
搅拌粘结剂 |
锯齿镘刀 |
6X6 |
刮粘结剂 |
小铲刀 |
|
搅拌及粘结用 |
定位器 |
2mm |
竖向缝定位 |
批灰刀 |
1寸 |
清理缝隙 |
水平尺 |
1M |
检查平整度 |
橡皮锤 |
|
调整用 |
木托板 |
|
粘结施工 |
木板条 |
|
支撑用 |
|
||

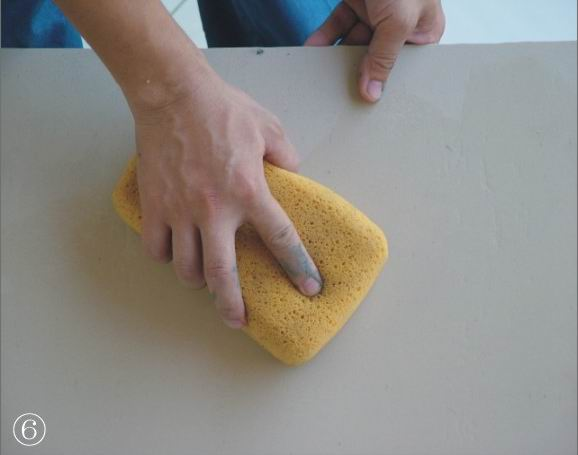

4) 薄板背面清理:用油漆刷刷去薄板背面的浮灰,用批灰刀或小铲刀清除背面的尖锐突起和硬的附着物,然后用海绵块蘸水清洁薄板背面。 、
5) 界面剂施工:在使用粘结剂前应再搅拌一遍,然后用锯齿镘刀的直边将制备好的粘结剂,在防水膜上压平涂抹上一层界面剂;注意:涂抹时须稍许用力压抹,以保证其与防水膜紧密贴合。 6) 墙面粘结剂施工:在界面剂上先用锯齿镘刀的直边,将粘结剂平整地涂抹一层(厚度约为8mm),首先用镘刀的锯齿边沿垂直方向将粘结剂梳理出锯齿装,然后沿水平方向梳理一遍。梳理时,镘刀与墙面的夹角约为70°。 7) 薄板背涂:用镘刀的直边将粘结剂在清洁的薄板背面压平涂抹约3mm厚一层,用锯齿边以夹角30°梳理粘结剂,薄板背面成形的粘结剂梳理方向应于墙面上梳理的方向平行。用镘刀的直边以少于夹角45°将砂岩四边的粘结剂作出倒角,以免在粘贴时多余的粘结剂被挤出污染薄板表面,减少表面清理工作和以后的清缝工作量。8) 薄板粘贴: 8-1 薄板的粘贴顺序为:自下而上; 8-2 底边的薄板应设置牢固的水平支撑; 8-3 完工后的粘结剂平均厚度为6mm. 8-4 必须保证粘结剂的饱满度,避免出现空鼓现象;每粘贴30块薄板应撬开一块检查粘结剂是否饱满。 8-5 粘结剂的开放时间为15分钟,即在将粘结剂涂抹后15分钟内应将薄板粘贴到墙面上。 8-6 若在粘贴施工时下雨,应用粘结剂在砂岩的暴露边制作封闭排水倒角后,方可离开操作面,在雨后复工时,应首先将封闭排水倒角铲除。 8-7 根据设计的要求,在薄板粘贴时应使用适当规格的定位器,以保证留缝的尺寸满足设计要求,并保证留缝宽度的一致。 9) 平整度调整:薄板贴装到墙面后,用橡胶锤轻敲调整薄板至平整,可以使用垫块调整薄板的水平度和垂直度。粘结剂的可调整时间为30分钟,即在粘贴后30分钟内可以进行移动调整。 10) 表面清洁: 10-1 缝隙清洁:无论留缝是否需要填缝处理,都应在粘结剂初步凝固而未完全初凝固前,用批灰刀将缝隙内粘附的粘结剂清除。时间约在粘贴后24小时到48小时间。 过早进行清理,会造成薄板的移动;间隔太长时间后进行清理,粘结剂凝固后强度很高,清理的难度很大,同时还可能损伤砂岩。 10-2表面清洁:在薄板粘贴前发现表面被污染,应及时清理;在粘贴后发现薄板表面被污染,应在不会造成薄板位移的前提下,轻轻擦拭掉污物;在施工全部完毕7天后,可以采用中性清洁剂进行彻底清洁。清洁工具和清洁剂的选择请按照薄板供应商的指南。 11) 填缝施工:
|
